Итоги 2025 года в энергетике Кыргызской Республики: от роста тарифов до крупных проектов
Потребление, выработка и импорт
По данным, озвученным на коллегии Минэнерго, за 9 месяцев 2025 года в Кыргызстане:
потребление составило 13,8 млрд кВт·ч;
производство — 11,3 млрд кВт·ч, в том числе:
крупные ГЭС — 9,7 млрд кВт·ч;
малые ГЭС — 0,18 млрд кВт·ч;
мини-ГЭС — 0,16 млрд кВт·ч;
ТЭЦ — 1,3 млрд кВт·ч;
солнечные электростанции — 0,7 млн кВт·ч;
для покрытия дефицита было импортировано 2,7 млрд кВт·ч электроэнергии.
Тарифная политика и ограничения
В 2025 году произошел рост тарифов на электроэнергию. С 1 мая тариф для населения составил:
при потреблении до 700 кВт·ч — 1,37 сома/кВт·ч (ранее 1,11 сома);
при потреблении свыше 700 кВт·ч — 2,6 сома/кВт·ч (ранее 2,39 сома).
Период также сопровождался регулировочными мероприятиями: ограничениями в госучреждениях и введением лимита мощности в 3 кВт на одно бытовое соединение в периоды пиковых нагрузок.
Строительство малых ГЭС

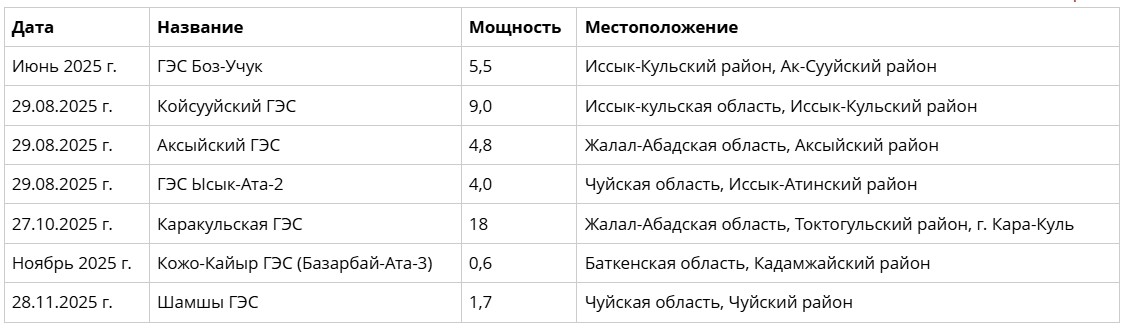

Введено в эксплуатацию 5 малых ГЭС общей мощностью 43,59 МВт, включая:

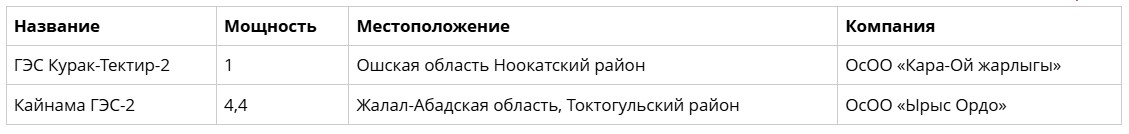

Также в 2025 году началось строительство следующих малых ГЭС:

Возобновляемые источники энергии
В сфере ВИЭ введена в эксплуатацию первая солнечная электростанция (СЭС) мощностью 100 МВт в Кеминском районе. Инвестором выступило ОсОО «Этернал Энергия».
В 2025 году начато строительство следующих объектов:
СЭС в городе Балыкчы (Иссык-Кульская область). Инвестор — China National Nuclear Corporation, мощность — 400 МВт. Открытие запланировано на 2026 год.
СЭС в селе Кызыл-Орук. Завершение первой фазы мощностью до 150 МВт намечено на первое полугодие 2026 года. Инвестор — ОсОО «РЭЦА».
Ветровая электростанция (ВЭС) в Балыкчы. Мощность — 100 МВт. Проект реализует АО «Росатом Возобновляемая энергия». Уже осуществлена доставка ключевых компонентов (гондол, ступиц, генераторов и башен) в населенный пункт Кок-Мойнок. Это первый российский экспортный проект в области ветрогенерации.
Крупные проекты: Камбар-Атинские ГЭС-1 и 2
Проводится конкурс на актуализацию разработанного в 2014 году ТЭО проекта строительства Камбар-Атинской ГЭС-1, названного проектом века, заключен договор с исполнителем, работы выполняются. На сегодняшний день определен тип плотины ГЭС. На реализацию этих мероприятий дополнительно к ранее выделенным Всемирным банком $5 млн выделено еще $13,6 млн, а на основные строительные работы Камбар-Атинской ГЭС-1 Всемирным банком выделено $1,5 млрд для трех государств (Кыргызстан, Казахстан, Узбекистан).
Выполненные работы:
Строительство подъездной автодороги к створу Камбаратинской ГЭС-1 до отвода 318 км прорези № 2 трассы Бишкек-Ош:
95% земляных работ выполнено;
90% бетонирования выполнено.
Незавершенный участок тоннеля Т-2 с выходным порталом (126 п.м.) построить:
100% проходка туннеля и бетонирование поверхности и сторон выполнены;
100% внутреннее бетонирование проезжей части выполнено;
Выполнены работы на 40% случаев эксплуатации.
Строительство подстанции 110 кВ АЧ (18 км) и 110/6 кВ створа Камбаратинской ГЭС-1:
95% работы по прокладке линии выполнены;
Выполнено 95% работ по установке стальных колонн;
90% работы вспомогательного центра выполнены.
Строительство новых подъездных автодорог от проезда № 2 до строительной площадки Камбаратинской ГЭС-1:
95% земляных работ выполнено;
85% бетонирования выполнено.
Строительство Правобережного моста через реку Нарын к створу Камбар-Атинской ГЭС-1:
100% сверление свай и бетонирование выполнено;
75% выполнена верхняя часть свайного фундамента;
выполнено 35% работ от общего объема моста.
Строительство временного поселка для строителей:
95% фундаментных работ выполнено;
75% выполненных работ по металлоконструкциям.
Планы на 2025 год по проекту Камбаратинской ГЭС-1:
Участок автодороги№1, 2, 3, 4, 5, 6, 7, 8, 9: 9,27 км завершение бетонирования;
Участок автодороги№10, 11, 12, 13, 14, 15: 8,7 км завершение бетонирования;
Завершение работ по транспортному тоннелю;
Строительство ВЛ 110 кВ и подстанции 110/6 кВ: завершение строительства ВЛ протяженностью 8,21 км и подстанции 110/6 кВ;
Строительство моста: бурение и бетонирование свай из 12 частей, бетонирование верхней части фундамента из 4 частей и завершение работ по установке пролетного строения моста.
Временный поселок для строителей:
завершение полного объема работ.
Камбар-Атинская ГЭС-2 Ведутся следующие работы по вводу в эксплуатацию второго гидроагрегата Камбар-Атинской ГЭС-2.
В рамках проекта предусмотрены следующие лоты:
Лот 1 – «Турбина, генератор и общее станционное оборудование»;
Лот 2 - «Открытые подстанции и линии электропередач»;
Лот 3 - «Напорный трубопровод и строительная часть водопровода и здания гидроэлектростанции».
16 июня 2025 года было подписано соглашение с консорциумом Dec-SM (Китай-Корея) по лоту 1. Соглашение вступило в силу 8 августа 2025 года.
19 августа 2025 года было заключено соглашение с консорциумом Dec-SM (Китай-Корея) по лоту 2.
9 сентября 2025 года было подписано соглашение с Sinohydro Bureau 16-Sinohydro Joint Venture (Китай) по лоту 3.В настоящее время ведутся работы по вступлению в силу договоров по лоту 2 и лоту 3. До конца октября 2025 года планируется произвести авансовые платежи в размере 10% от суммы договора.По лоту 1 начаты работы по мобилизации подрядчиков на объект, ведется строительство временных офисов и жилых помещений. Наряду с этим проводятся предварительные исследования действующего оборудования, сбор исходных данных по существующим схемам и подготовка модели турбины на заводе-изготовителе.
С 28 по 31 октября 2025 года на объекте Камбаратинская ГЭС-2 планируется провести совещание с участием подрядчиков трех лотов, Евразийского фонда стабилизации и развития (ефрр) и консультанта проекта. Целью заседания является координация дальнейших шагов по реализации проекта, рассмотрение обновленных графиков работ и обсуждение руководящего документа по управлению проектом.
Модернизация действующих ГЭС
Токтогульская ГЭС: Масштабная модернизация завершена. Общая мощность станции выросла с 1200 МВт до 1440 МВт (+240 МВт). Все четыре гидроагрегата обновлены и теперь имеют мощность по 360 МВт каждый. Последний (третий по счету внедрения) агрегат был модернизирован в период с марта по ноябрь 2025 года.
Уч-Коргонская ГЭС: В 2024–2025 годах заменены два из четырех гидроагрегатов, что дало прирост мощности в 18 МВт. Обновление оставшихся двух агрегатов запланировано на 2026 год.
Добавить комментарий
Календарь событий
| 29 | 30 | 31 | 1 | 2 | 3 | 4 |
| 5 | 6 | 7 | 8 | 9 | 10 | 11 |
| 12 | 13 | 14 | 15 | 16 | 17 | 18 |
| 19 | 20 | 21 | 22 | 23 | 24 | 25 |
| 26 | 27 | 28 | 29 | 30 | 31 | 1 |
ноября
